Opinnäytetyö: Energiankulutuksen pienentäminen rakennustyömaalla

Rakennus- ja yhdyskuntatekniikan opinnäytetyössä tehtiin Porissa käynnissä olevalle rakennustyömaalle energiankäytönsuunnitelma sisävalmistusvaiheeseen, jossa poikettiin ns. normaaleista rakennustyömaan energiankäytön toimintatavoista.

Rakennustyömaan koppi

Ukrainassa käytävä sota on johtanut merkittäviin energianhintojen nousuun. Nousseet energiakustannukset ovat ajaneet eri alojen yrityksiä kehittämään ratkaisuja yrityksen energiankulutuksen pienentämiseen, jotta yrityksen kilpailukyky säilyisi mahdollisimman samanlaisena suuremmista kustannuksista huolimatta. Näin on käynyt myös rakennusalalla.

Satakruunun rakennustyömaa.

Porilainen rakennusalan yritys MVR-Yhtymä Oy halusi opinnäytetyön avulla pienentää käynnissä olevan rakennustyömaan sisävalmistusvaiheen energiankulutusta ja samalla kehittää uusia toimintatapoja rakennustyömaan energiankulutuksen pienentämiseen yrityksen tulevilla työmailla.

Rakennustyömaalla kuluu paljon energiaa lämmitykseen ja valaistukseen

Rakennustyömaalla kuluu eniten energiaa lämmitykseen, valaistukseen ja sähköön. Työmaan ja sen sosiaalitilojen lämmittäminen ovat suurimmat energian kuluttajat. Sisävalmistusvaiheessa valoa tarvitaan paljon, varsinkin kun väliseiniä on paljon. Sähköä tarvitaan rakennustyömaalla esimerkiksi työntekijöiden eri sähkötyökaluihin sekä työvaatteiden kuivatukseen. Tässä kohtaa ilmenee myös tietyn laitteen tai järjestelmän normaali toimintatapa rakennustyömaalla, johon energiankäytön suunnitelmassa haluttiin vaikuttaa. Esimerkiksi rakennustyömaiden taukotilojen sähköpatterit lämmittävät yleisesti aina samalla lämpötilalla, vaikka lämmittäminen on yöaikaan turhaa.

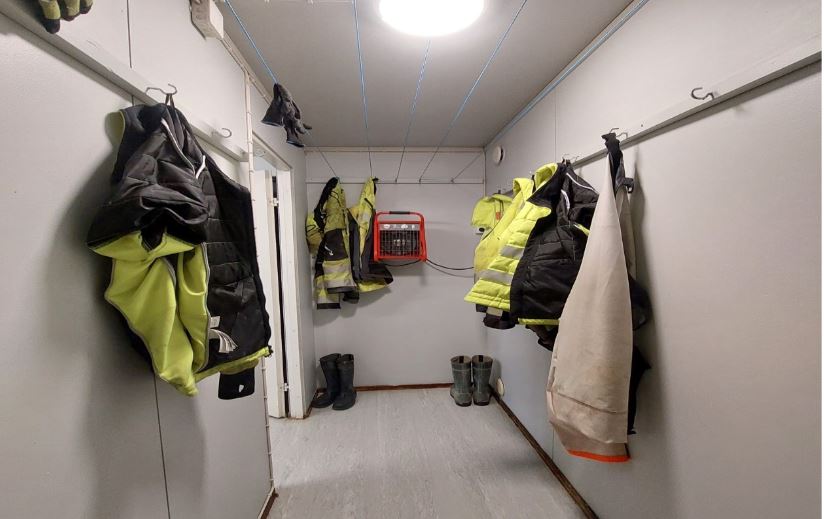

Satakruunun rakennustyömaan kuivaushuone.

Lämmityslaitteet, kuten sähköpatterit, kuluttavat paljon energiaa, joten niiden käytön tehostamisella on mahdollista saada aikaan suuria säästöjä rakennustyömaan energiankulutuksessa. Energiankäytön suunnitelmassa keskityttiin energiankäytön minimoimiseen esimerkiksi hyödyntämällä automatiikkaa ajastimien muodossa. Ajastusta suunniteltiin käytettäväksi esimerkiksi sosiaalitilojen pattereihin ja työmaan kuivaushuoneeseen. Valaistuksessa jo laitevalinnat mahdollistavat pienemmän energiankulutuksen. Valaistuksessa laitevalinta energiatehokkaaksi led-valonauhaksi tuo hyvin säästöjä.

Rakennustyömaan sisävalmistusvaiheessa mahdollisuus kymppitonnin energiansäästöön

Satakruunun rakennustyömaalle laadittiin sisävalmistusvaiheen energiankäytön suunnitelma. Sosiaalitilojen patterien ajastuksen tuomaksi kulutussäästöksi laskettiin noin 24 000 kWh. Valaistuksessa laskettiin ulkovalojen hämäräkytkennän sekä kulkuteiden energiatehokkaamman laitevalinnan tuomat säästöt. Näiden kahden yhteenlaskettu laskennallinen kulutussäästö on yhteensä noin 1473 kWh. Sähkön osalta säästöistä laskettiin kuivaushuoneen lämmittimen ajastamisen aiheuttama säästö. Lämmittimen ajastus tuottaisi laskennallisesti noin 7000 kWh:n säästöt. Yhteensä säästöjä saatiin laskennallisesti noin 32 500 kWh. Luku on merkittävä, kun otetaan huomioon, että laskettuja asioita on vain muutama ja kyseessä työmaan sisävalmistusvaihe. Kun otetaan huomioon koko rakennustyömaan kesto ja kaikki muut mahdolliset energiansäästötoimet, on kulutussäästö suuri.

Satakruunun rakennustyömaan sähkösopimustyyppinä on pörssisähkö, joten 32 500 kWh:n aiheuttama rahallinen säästö laskettiin kolmella eri sähkön esimerkkihinnalla. Taulukosta näkee, että energiankäytön suunnitelmalla syntyy merkittäviä rahallisia säästöjä. Kyseessä on puhtaasti energian osuuden säästö. Tällöin myös sähkönsiirtomaksu pienenee eli säästöjä saadaan todellisuudessa vielä enemmän. Esimerkkihinnat on valittu pörssisähkön historian perusteella. Viimeisen vuoden aikana pörssisähkön kuukausittainen keskihinta on ollut noin 10-30 senttiä kilowattitunnilta (Fortum, 2023).

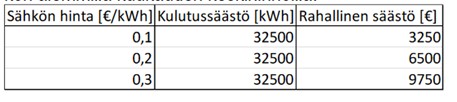

Taulukko: Kulutussäästöstä tulevat teoreettiset rahalliset säästöt pörssisähkön aiemmilla kuukauden keskihinnoilla.

Energiaa kuluu yleisesti ottaen rakennustyömailla paljon turhaan, jopa öisin ja viikonloppuisin työmaan ollessa tyhjillään. On selvää, että energiakustannuksiin kuluu tällöin paljon rahaa, vaikka kyseessä on käytännössä puhdasta hukkaenergiaa. Järkevintä on lähteä pienentämään rakennustyömaiden kokonaisenergiankulutusta minimoimalla tätä ns. hukkaenergiaa.

Tutustu Jere Mäkelän opinnäytetyöhön

Jaa tämä sivu

Roope Töykkälä seisoo sillalla kahvikuppi kädessä.

Roope Töykkälä tekee opinnäytetyönsä liittyen tekoälyn käyttöön B2B-myynnissä

Roope Töykkälä opiskelee kolmatta vuotta SAMKissa tradenomiksi. Poriin tie vei yhteishaun todistusvalinnan kautta.

Ryhmä valmistuvia opiskelijoita seisoo lavalla SAMK-screenin edessä.

SAMKissa vietettiin valmistumisjuhlaa 12.6.2024

SAMKissa vietettiin viime viikolla vuosittaista valmistumisjuhlaa eli publiikkia. Juhlaan oli kutsuttu kaikki lukuvuonna 2023–2024 SAMKista AMK- tai YAMK-tutkintoon valmistuneet opiskelijat.

Maarika Iijolainen pitää puhetta valmistumisjuhlassa.

Opinnäytetöiden parhaimmisto palkittiin jälleen Osaaja-kilpailussa

Osaaja on SAMKin opinnäytetyökilpailu, jossa palkitaan vuosittain edellisen kalenterivuoden opinnäytetöiden parhaimmisto. Palkittavan työn arvosanan tulee olla korkein mahdollinen eli 5. Yhteensä kilpailuun osallistui tänä vuonna 134 työtä.
